有些自地自建的業主,自己發小包找人來施工,
但在面對勘驗申報需要提交哪些材料證明?他們完全沒有概念
如果再加上材料商的窗口不是很精光的話,會造成跑照很大的困擾
因為,業主會一直追著你問,
然後我們要不斷的跟業主解釋說明,材料證明有哪些資料?長什麼樣子?
送過來的資料東漏西漏的,還要一一列細目說缺了哪幾項
說一次不明白,說第二次一樣不是很明白,無止盡循環。。。很累人
跑照人員真的不是開跑照補習班的,請不要認為跑照就是有義務要一一教學指導
跑照最大的任務就是幫您申報開工、申報進度、申請使照
跑照也不是材料商,一份合格的材料證明(指的是文件要交到公部門審核備查的)
應該是要由材料商自己檢查文件是否齊全?基本該檢附、該填寫的,都是材料商要自己確認的
請不要把這個責任推給業主、然後業主再推給跑照
你要說我在抱怨,是的,我是在抱怨
施工的人、賣材料的人、跑程序的人,各司其職,我覺得不過份
但真的不要覺得跑照就是要包山又包海
如果費用給的非常到位,當然沒問題
但一般跑照的費用都差不多有個行情價在,我們承攬什麼業務,就做什麼事喔~
最常遇到混凝土材料證明漏寫了什麼?
1、灌漿日期
2、灌漿數量
3、運輸車輛的車號
4、試體取樣數量有幾組?
一般情形,跑照不會知道工地確定哪一天會灌漿?也不知道工地叫了多少數量
更不會知道混凝土車輛的車號,不知道混凝土廠派了幾台車去送料
這是工地自己要做紀錄管理的,而不是跑照要追蹤管理的
我真的不喜歡寫這種文章,我比較想要分享好的成果
但是每年遇到自地自建的案件,都會有這樣的情形,真的好無言~
材料證明又不是我出的,為什麼都要一直追著我問修改或補件
如果裝死,業主就會一直在工作群組裡問到你回覆為止
就算你傳範本給他看,他還是一直追著你問東問西
所以這篇文章就這樣誕生了。。。。。。。

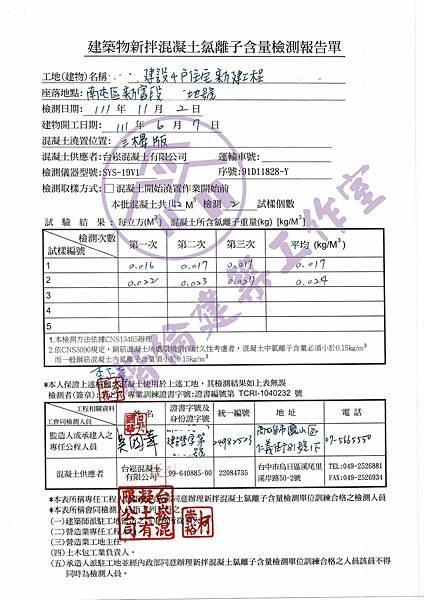

氯離子檢測單黏貼,一定要檢測人員蓋騎縫章嘿!!
有一個東西沒有提到,那就是混凝土抗壓報告
但不是每個工地都會做這項報告
只要灌漿日到下個進度之間超過28天,通常工地都不會去做抗壓報告!!
